抱扣横梁生产
很多工厂老板以为定制货架很麻烦:要量尺寸、要画图、要等生产、要找人安装,没有一个月搞不定。
其实不然。自有工厂的情况下,从第一次上门勘测到安装验收,15个工作日完全可以搞定。
下面是我们服务南京及周边制造业客户的标准非标定制流程,你可以对照看看,哪个环节可以省时间。
一、为什么你的货架需要”非标定制”?
标准货架是”人迁就货架”,非标定制是”货架迁就人”。
当你的现场出现以下情况,标准货架基本用不了:
- 仓库有承重柱、消防栓、斜坡,标准尺寸放不进去
- 货物超重或超宽,标准货架承重不够或深度不够
- 叉车通道太窄,标准货架排布后叉车转不了弯
- 需要配合自动化设备(如穿梭车、AGV),接口尺寸特殊
非标定制的本质:根据你的现场条件、货物规格、作业流程,量身设计一组”刚好合适”的货架。
二、15天交付全流程拆解
| 阶段 | 天数 | 关键动作 | 客户需要配合什么 |
|---|---|---|---|
| **Day 1-2** | 2天 | 现场勘测、需求沟通 | 安排人开门,提供货物清单 |
| **Day 3-4** | 2天 | CAD布局图+效果图 | 确认方案,提出修改意见 |
| **Day 5-11** | 7天 | 工厂生产(立柱轧制、横梁成型、喷塑) | 付预付款,确认交货时间 |
| **Day 12-13** | 2天 | 送货到现场、清点验收 | 安排卸货场地 |
| **Day 14-15** | 2天 | 安装、调平、固定、清理现场 | 安排电工配合(如需接灯/插座) |
总计:15个工作日
⚠️ 注意:如果涉及特殊颜色定制、进口配件采购,或客户现场不具备安装条件(如地面未硬化),周期可能延长3-5天。
三、每个阶段的关键细节(避坑指南)
第一阶段:现场勘测(Day 1-2)
我们会带什么到现场:
- 卷尺、激光测距仪、水平仪
- 相机(记录柱子位置、门窗、斜坡、现有设备)
- 需求采集表(货物尺寸、重量、托盘规格、叉车类型)
最容易忽略的细节:
- 仓库地面承重:如果地面是环氧地坪或楼板,需要确认每平米承重是否满足货架+货物的总重
- 消防栓位置:货架不能遮挡消防栓,需要预留1.5米通道
- 未来扩产计划:如果客户明年要扩产,方案里预留扩展位,避免二次改造

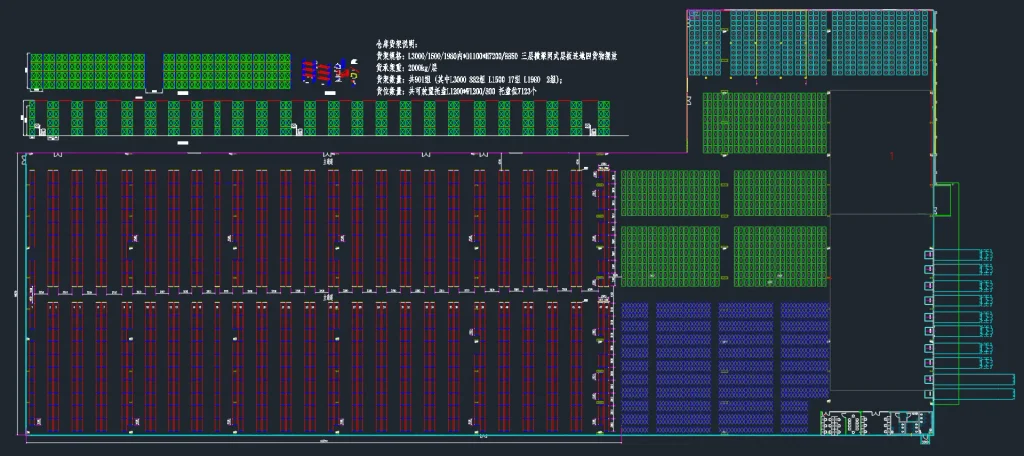

第二阶段:方案设计(Day 3-4)
输出物:
- CAD平面布局图:标注货架位置、通道宽度、柱子避让
- 效果图:让客户直观看到未来仓库的样子
- 详细报价单:分项列明材料费、加工费、安装费、税费
修改次数:我们承诺方案可修改至客户满意为止。但经验告诉我们,第一次勘测越细致,后期修改越少。

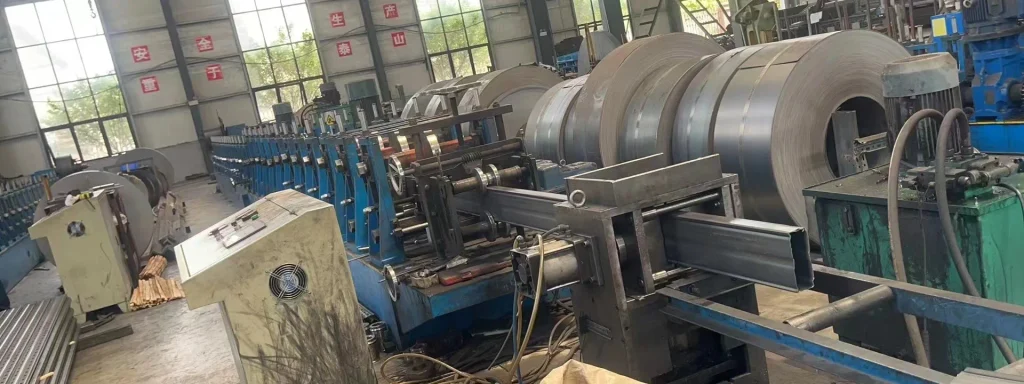

第三阶段:工厂生产(Day 5-11)
这是耗时最长的环节,也是自有工厂的核心优势。
标准生产流程:
- 立柱轧制(1-2天):带钢进轧机,成型、冲孔、定尺切断
- 横梁成型(1天):P型梁抱焊、冲挂钩孔
- 层板加工(1天):剪板、折弯、冲加强筋
- 表面处理(2-3天):前处理(除油除锈)→ 静电喷塑 → 180℃高温固化
- 质检包装(1天):抽检尺寸、试装、打包装车
为什么自有工厂能压缩到7天?
- 不需要等外协厂排期,自己的产线自己调度
- 非标订单直接下料,不需要和标品抢产能
- 喷塑线24小时运转,固化时间可控
第四阶段:送货安装(Day 12-15)
送货:
- 南京本地:自有货车或合作物流,当天送达
- 外地:专车或拼车,根据数量定
安装:
- 标准组:2名安装工每天可装15-20组重型货架
- 安装顺序:先立立柱→挂横梁→调水平→装层板→打膨胀螺栓固定
- 验收标准:货架立柱片沿巷道长度和宽度反向垂直度不大于6mm,柱卡三柱爪连线与横梁中心的垂直度,在横梁长度范围内不大于2mm
四、真实案例:15天怎么跑的
客户:南京某电子科技有限公司 需求:防静电货架40组 + 中型货架20组 + 工作台30张 难点:车间在二楼,电梯尺寸有限,货架需要分段进电梯
时间线:
- Day 1:上午勘测,下午出初步布局
- Day 2:客户确认方案,签合同付预付款
- Day 3-9:工厂生产(立柱、横梁、层板、台面)
- Day 10:送货(分段包装,适配电梯尺寸)
- Day 11-13:安装(3天装完90组设备)
- Day 14:调平、固定、贴防静电接地标识
- Day 15:客户验收,培训仓管员使用
客户反馈:
“比预期还快2天,安装队晚上加班帮我们赶出来的,不影响我们月底出货。”
五、你可能还想问
Q:15天是最快吗?能不能再压缩? A:如果客户现场条件成熟、方案一次过、颜色用标准色(蓝/灰),最快可以压缩到10天。但建议预留15天,给双方留有余地。
Q:如果方案改了3次,时间会不会拖很久? A:方案修改在Day 3-4完成,不影响生产排期。但如果生产开始了再改,需要重新下料,时间会延长。
Q:安装需要客户停产吗? A:不需要。安装队在仓库区域作业,不影响生产线。如果仓库和车间连通,建议安装时临时隔离一下。
六、如何启动你的非标定制项目?
如果你正面临仓库改造或新厂规划,可以按以下步骤启动:
1️⃣ 电话沟通(10分钟):告诉我们仓库面积、货物类型、预算范围 2️⃣ 免费勘测(本地2小时):我们带工具上门,量尺寸、看现场 3️⃣ 方案确认(48小时):出CAD图+效果图+报价单 4️⃣ 签约生产(15天):工厂排产、安装交付
📞 业务咨询:130-0256-6046(微信同号) 🌐 官网:www.gechang-logistics.com
